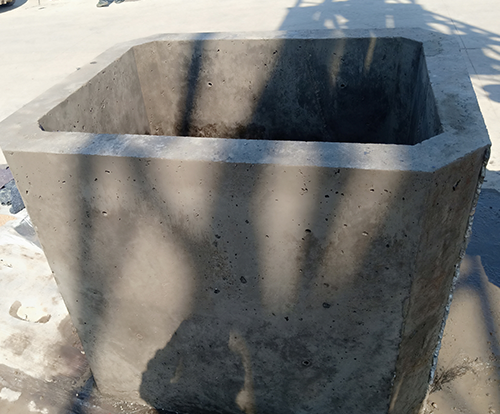

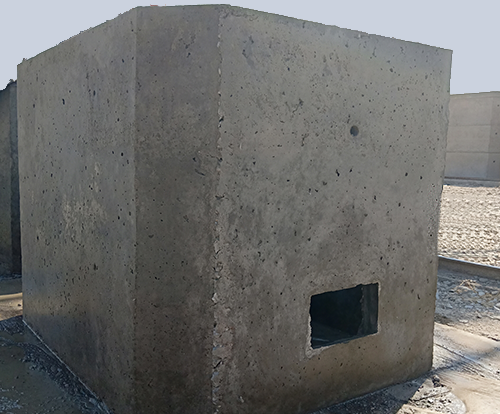

乌兰浩特污水井模板工程:模板采用轻型组合钢模板,采用厂家订购。在混凝土振捣时,模板缝必须达到不漏浆的要求,模板接缝处加设海绵条,海绵条与模板内表面平齐。紧固采用φ48钢管扣件,钢筋混凝土井壁采用对拉螺栓,钢管扣件支撑。根据图纸所示永久工程的真实形状和尺寸测量放样。模板安装做到位置正确、支撑稳定,有足够的支柱、撑杆和拉条,并能承受混凝土浇筑及振捣时产生的侧向压力,并不受气候的影响。立模时,模板要均匀、平直地布置,使接缝处的混凝土表面平整均匀。模板的接缝设计要与结构物的外观相谐调,使竖向和平面的缝均保持平直。模板不得与结构钢筋直接连接,亦不得与施工脚手架连接,以免引起模板的变形、错位。模板内表面涂刷脱模剂,以防止与混凝土的粘结和便于拆模。在进行涂覆操作时,不得污染邻近的混凝土结构或钢筋结构。混凝土在浇筑前,清除模板成型面上的锯末、刨花、灰尘、其他杂务和滞水。按图纸要求的位置和高程将预埋件或预留管固定在模板上。浇筑混凝土前,确定预埋件和预留孔洞的位置和数量与设计图一致,安装牢固。模板拆除时的混凝土强度应符合设计规范的有关要求。已拆除模板和支架的结构,在混凝土强度达到设计混凝土强度等级后,方可承受全部使用荷载。入口井浇筑/砌筑入口井浇筑:混凝土采用搅拌站集中拌和,混凝土运输车运输,吊车吊料斗入模,施工要求与注意事项如下:
1)浇筑前,对支架、模板、钢筋和预埋件进行检查,模板内的杂物、乌兰浩特污水井积水和钢筋上的污垢清理干净;模板如有缝隙,应填塞严密,模板内面应涂刷脱模剂。
2)浇注前,检查混凝土的均匀性和坍落度。
3)对浇注混凝土使用的脚手架,应便于人员与料具上下,且必须保证安全。
4)混凝土应按一定厚度、顺序和方向分层浇筑,应在下层混凝土初凝或能重塑前浇筑上层混凝土,混凝土分层浇筑厚度不超过40cm。
5)浇筑混凝土时,采用插入式振捣棒捣固。振捣应符合下列规定:
(1)使用插入式振动棒时,移动间距不应超过振捣棒作用半径的1.5倍;与侧模应保持5~10cm的距离;插入下层混凝土5~10cm;每一处振捣完毕后边振动边徐徐提出振动棒;避免振动棒碰撞模板、钢筋及其他预埋件。
(2)对每一振动部位,必须振动到该部位混凝土密实为止。密实的标志是混凝土停止下沉、不再有气泡冒出、表面呈现平坦、泛浆。
(3)混凝土的浇筑必须连续进行,如因故间断,乌兰浩特污水井间断时间应小于前层混凝土的初凝时间或能重塑的时间。允许间断时间应经试验确定,若超过允许间断时间,须采取保证质量措施或按工作缝处理。
(4)在混凝土浇筑过程中,应注意观测:
