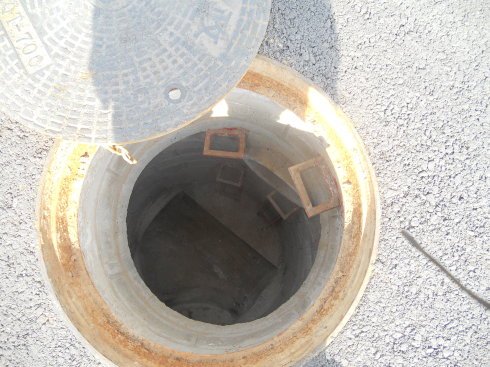

对污水管道进行维修处理。乌兰浩特污水井施工顺序:文库井点降水→机械开挖及人工清理→污水管道接口处清理干净且底部下挖300mm并浇筑C30砼→管道接口四周处支模板,浇筑C30砼→污水管道接口处,砖砌直径1.5米圆形检查井并内外壁抹灰→安装成品混凝土井盖→回填土→井点降水退场。
井点降水施工
1、根据现场实际开挖地下水位埋藏较浅,管道基础埋设较深,自然地面向下4.0m左右为管道基础底标高,且地下水位不断上升,土内含水接近饱和状态,这种施工条件给管道基础施工带来很大的困难。基础开挖后随时有塌方的危险,存在极大的安全隐患。
因此根据实际情况采用井点降水的措施,井点降水所排出的水必须按要求排放到指定的排水井,并做好排水的过滤工作,这些降水、排水工作都要持续到污水管道基础工程完毕回填后才能停止,以保证基础等在干燥条件下施工。
2、施工技术措施
(1)降水形式
管道基础两侧采用双排井点降水,井点管间距1.0m,降水深度为6m;乌兰浩特污水井或采用管道基础环形井点降水,井点管间距0.8m,降水深度6m。
(2)抽水泵采用YB180M—ZW型水泵,吸口直径为Φ108mm,集水管根据现场实际确定长度。集水管两端用育板封死后接Φ48管,用软胶管将总管和井点管连接成总管系统,集水总管系统与含水箱吸入口连接。
(3)井点管用Φ48钢管制成,每根6m,一端制成锥型封闭,下部1.5m长为滤管,设间距30mm一个Φ12圆孔,用18#铁丝绑扎后,外用70目尼龙网包两层,用22#铁丝绑牢,井点管每50根用一套设备。
(4)打井管用Φ57钢管制成长8m,一端制成锥型锯齿形状,用水带与高压水泵连接。
(5)采用冲沉法布管,由打井管向地下注入高压水,将打井管对准点位垂直插入点孔,边冲边拔边旋转并保持打井管垂直,调整水压和沉入速度,保证冲孔直径达到要求,冲水压力可逐渐加压,待冲沉至设计底标高下0.5m时,打井管停止冲沉,再冲洗片刻将底部泥浆随水冲出,切断水源后,迅速垂直拔出打井管,随即将井点管对准井孔中心垂直插入,当井点管达到设计高程后,将井点管固定并将井点管管顶临时封堵。在井点管四周均匀分层填灌粗砂,填至地下水位以上0.5m处,改填普通土捣实。
(6)当井点管封堵完成后,将管顶临时封堵打开,向井点管内灌水,当清水灌入后,迅速下沉,证明井点成孔合格。
(7)检试完成后,将井点管和集水干管连接,组装水泵机组,进行井点试运行。
(8)降水周期为以污水管道基础安装完毕,土方夯填完成后为井点结束。乌兰浩特污水井施工完毕终止抽水后,拔出井点管,所留孔洞应立即用砂填实。
